1Z203030 建設工程項目進度計劃的編制和調整方法

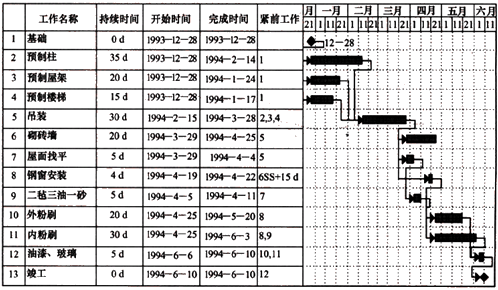

3031 橫道圖進度計劃的編制方法
特點
1)最簡單、運用最廣泛的傳統(tǒng)的進度計劃方法
2)可以將工作簡要說明直接放在橫道圖上,也可將重要邏輯關系標注在內
缺點
1)工序(工作)之間的邏輯關系可以設法表達,但不易表達清楚;
2)適用于手工編制計劃;
3)沒有通過嚴謹的進度計劃時間參數計算,不能確定計劃的關鍵工作、關鍵路線與時差;
4)計劃調整只能用手工方式進行,其工作量較大;
5)難以適應大的進度計劃系統(tǒng)

【例題·單選】(2015年、2006年)一般情況下,橫道圖能反應出工作的( )。
A.總時差
B.最遲開始時間
C.持續(xù)時間
D.自由時差
『正確答案』C
『答案解析』本題考查的是橫道圖進度計劃的編制方法。橫道圖計劃表中的進度線(橫道)與時間坐標相對應,表達的是工作的持續(xù)時間。參見教材P120。
