    11.建設工程生產安全事故應急預案的管理包括應急預案的( )。

    A.評審、備案、實施和獎懲

    B.制訂、評審、備案和實施

    D.評審、備案、實施和落實

    C.制訂、備案、實施和獎懲

    【答案】A

    【考點來源】1Z205032 生產安全事故應急預案的管理 P252

    【解析】建設工程生產安全事故應急預案的管理包括應急預案的評審、備案、實施和獎懲,故答案為 A。

    12.下列建設工程項目總進度目標論證的工作中,屬于項目結構分析的是( )。

    A.將項目進行逐層分解

    B.了解和調查項目的總體部署

    C.對每一個工作項進行編碼

    D.調查項目實施的主客觀條件

    【答案】A

    【考點來源】1Z203022 項目總進度目標論證的工作步驟 P125

    【解析】BD 屬于調查研究和收集資料;C 屬于項目的工作編碼。

    13.關于建設工程項目施工質量驗收的說法,正確的是( )。

    A.分項工程、分部工程應由專業監理工程師組織驗收

    B.分部工程的質量驗收在分項工程驗收的基礎上進行

    C.分項工程是工程驗收的最小單元

    D.分部工程所含全部分項工程質量驗收合格,即可認為該分部工程驗收合格

    【答案】B

    【考點來源】1Z204041 施工過程的質量驗收 P195

    【解析】分項工程由專業監理工程師組織,分部工程由總監理工程師組織,A 錯誤;檢驗批是工程驗收的最小單位,C 錯誤;分部工程質量驗收合格應符合下列規定:1.所含分項工程的質量均應驗收合格 2.質量控制資料應完整 3. 有關安全、節能、環境保護和主要使用功能的抽樣檢驗結果應符合有關規定 4.觀感質量應符合要求,D 錯誤,此題選擇 B。

    14.物資采購管理程序中,完成編制采購計劃后下一步應進行的工作是( )。

    A.進行采購合同談判,簽訂采購合同

    B.選擇材料設備的采購單位

    C.進行市場調查,選擇合格的產品供應單位并建立名錄

    D.明確采購產品的基本要求、采購分工和有關責任

    【答案】C

    【考點來源】1Z201055 物資采購的模式 P47

    【解析】采購管理應遵循下列程序:

    (1)明確采購產品或服務的基本要求、采購分工及有關責任;

    (2)進行采購策劃,編制采購計劃;

    (3)進行市場調查,選擇合格的產品供應或服務單位,建立名錄;

    (4)采用招標或協商等方式實施評審工作,確定供應或服務單位;

    (5)簽訂采購合同;

    (6)運輸、驗證、移交采購產品或服務;

    (7)處置不合格產品或不符合要求的服務;

    (8)采購資料歸檔。

    15.關于建設工程現場宿舍管理的說法,正確的是( )。

    A.每間宿舍居住人員不得超過 16 人

    B.室內凈高不得小于 2.2m

    C.通道寬度不得小于 0.8m

    D.不宜使用通鋪

    【答案】A

    【考點來源】1Z205043 施工現場職業健康安全衛生的要求 P265

    【解析】(1)宿舍內應保證有必要的生活空間,室內凈高不得小于 2.4m,通道寬度不得小于 0.9m,每間宿舍居住人員不得超過 16 人。

    (2)施工現場宿舍必須設置可開啟式窗戶,宿舍內的床鋪不得超過 2 層,嚴禁使用通鋪。

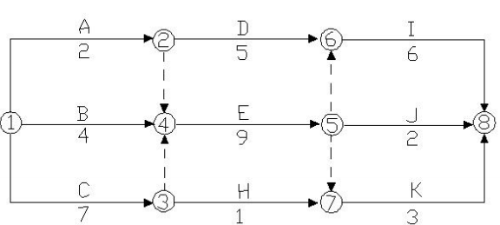

    16.某工程雙代號網絡計劃如下圖,其計算工期是( )天。

    2017年一級建造師《項目管理》試題及答案解析免費下載

    A.11

    B.13

    C.15

    D.22

    【答案】D

    【考點來源】1Z203033 工程網絡計劃有關時間參數的計算 P137

    【解析】線路 1-3-4-5-6-8 為關鍵線路,工期為 22 天。

    17.關于施工成本分析依據的說法,正確的是( )。

    A.統計核算可以用貨幣計算

    B.業務核算主要是價值核算

    C.統計核算的計量尺度比會計核算窄

    D.會計核算可以對尚未發生的經濟活動進核算

    【答案】A

    【考點來源】1Z202041 施工成本分析的依據 P111

    【解析】會計核算主要是價值核算,B 錯;統計核算的計量尺度比會計核算寬,可以用貨幣,也可以用實物或勞動量計量,C 錯;會計和統計核算一般是對已經發生的經濟活動進行核算,而業務核算不但可以核算已經完成的項目是否達到原定的目的、取得預期的效果,而且可以對尚未發生或正在發生的經濟活動進行核算,以確定該項經濟活動是否有經濟效果,是否有執行的必要,D 錯;此題選 A。

    18.編制實施性成本計劃的主要依據是( )。

    A.施工圖預算

    B.投資估算

    C.施工預算

    D.設計概算

    【答案】C

    【考點來源】1Z202021 施工成本計劃的類型 P85

    【解析】實施性成本計劃是項目施工準備階段的施工預算成本計劃,它是以項目實施方案為依據,以落實項目經理責任目標為出發點,采用企業的施工定額通過施工預算的編制而形成的實施性施工成本計劃。

    19.下列工程質量事故中,可由事故發生單位組織事故調查組的是()。

    A.2 人以下死亡,100 萬元~500 萬元的直接經濟損失

    B.5 人以下重傷、100 萬元~500 萬元的直接經濟損失

    C.未造成人員傷亡,1000 萬~5000 萬元的直接經濟損失

    D.未造成人員傷亡,100 萬元~1000 萬元的直接經濟損失

    【答案】D

    【考點來源】1Z204053 施工質量問題和質量事故的處理 P203

    【解析】事故調查要按規定區分事故的大小分別由相應級別的人民政府直接或授權委托有關部門組織事故調查組進行調查。未造成人員傷亡的一般事故,縣級人民政府也可以委托事故發生單位組織事故調查組進行調查。AB 均有造成人員傷亡,C 屬于較大事故,所以此題選擇 D。

    20.項目質量控制體系得以運行的基礎條件是()。

    A.項目合同結構合理

    B.組織制度鍵全

    C.人員和資源合理配置

    D.程序性文件規范

    【答案】C

    【考點來源】1Z204022 項目質量控制體系的建立和運行 P172

    【解析】質量管理的資源配置,包括專職的工程技術人員和質量管理人員的配置;實施技術管理和質量管理所必需的設備、設施、器具、軟件等物質資源的配置。人員和資源的合理配置是質量控制體系得以運行的基礎條件。所以選擇 C。
